27 juillet 2006
|
Signature de la réservation de deux lots au lieu dit " Gros Morne " Les jardins d'Acomat " à ACOMAT commune de pointe Noire. Lot 2 et lot 3. | ||
Il s'agit d'un ancien lotissement abandonné depuis 10 ans et qui doit être refait. |
|||
- Le terrain avant travaux - | |||
- Plans de la maison - | |||
Février 2007
|
Nous avons contacté des constructeurs: Guadeloupe construction - Caribois - Artaud entreprise. | ||
fin février 2007
|
Nous recevons le projet d'acte de vente des terrains. Il est entaché de plusieurs erreurs, état-civil, bornage et orientation. | ||
Début mars 2007
|
Nous apprenons que le bornage n'a pas été fait selon les règles, la signature est reportée d'1 à 2 mois. | ||
11 avril 2007
|
Nous signons le 11 à 11:00 pour les terrains. | ||
6,7,8 juin 2007
|
Signature chez Caribois pour la construction de |
||
18 juin 2007
|

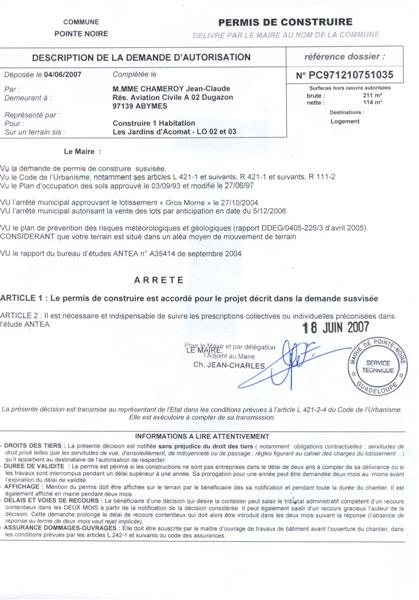

Obtention du permis de construire. Nous ne serons averti que la troisième semaine de juillet. | ||
Août septembre
|
Intervention de Sergo avec son tractopelle pour nettoyer le terrain. | ||
octobre 2007
|
Nous apprenons que les fondations prévues devront être modifiées car le terrain est sur le remblai de la route. Nous acceptons le nouveau devis partagé à 50% avec le constructeur. | ||
Novembre 2007
|
La DO demande le rapport ANTEA de septembre 2004 qui ne nous avait pas été transmis et dont nous ignorions la teneur. Rapport transmis à CARIBOIS. | ||
Novembre 2007
|
Suite à certaines exigences de la DO, nous signons un avenant avec CARIBOIS. | ||
3 décembre 2007
|
Signature d'un avenant pour adaptation au sol | ||
7 décembre 2007
|
Implantation provisoire de la maison. | ||
11 décembre 2007
|
On déplace la maison d'un mètre vers la rue, le maçon jugeant cell-ci trop près du bord du talus. | ||
21 décembre 2007
|
Déclaration d'ouverture du chantier. | ||
28 décembre 2007
|
Début terrassement. | ||
14 janvier 2008
|
Deuxième avenant d'adaptation au sol suite à trop grande différence de hauteur entre le bungalow et la maison. | ||
25 janvier 2008
|
On constate que la maison est implantée à l'envers, terrasse face à la rue au lieu de face au jardin. | ||
16 février 2008
|
Fin béton villa, en attente des charpentiers | ||
mars 2008
|
Fin béton bungalow | ||
mars 2008
|
Début de travail des charpentiers sur le bungalow et la maison. | ||
Fin mai 2008
|
Fin provisoire des charpentiers. | ||
Juin 2008
|
Début plomberie puis 15j arrêt chantier, difficulté de coordination des artisans, quelques fenêytres de posées mais avec des défauts. Le chantier commence à ressembler à une poubelle à l'extérieur. Pas très grave tout cela, mais décevant ! | ||
SUITE
|
|||
|
